Lech Elmen-Nussau

Revitalisierung

Im Bereich des Gebiets Elmen–Nussau befanden sich am linken Lechufer zehn Steinbuhnen (Querverbauungen im Flussbett). Die Länge und die Breite der einzelnen Buhnen variierte. Sie wurden alle zurückgebaut. Dazu waren Rodungsarbeiten vonnöten. Auch wurde im gesamten Maßnahmenbereich entlang des Ufergehölzsaums eine Waldverjüngung durchgeführt.

Durch diese Arbeiten gewann der Lech wieder mehr Platz und verwandelte das vorige Auwaldgebiet in ein natürliches Flussbett. Die Maßnahmen wurden ausschließlich am linken Ufer gesetzt, um die Grundflächen nahe der Ortschaft Elmen nicht zu gefährden.

Lageplan (PDF Download)

Projektgebiet

Das Gebiet Nussau, nahe dem Naturparkhaus Klimmbrücke, wird Schauplatz des LIFE Lech Projekts. Im Gemeindegebiet von Elmen werden zwischen Flusskilometer 202,78 und 201,50 Arbeiten zur Maßnahme C.5 umgesetzt.

Technische Details
  • Kürzen von 10 Buhnen: vollständiges Entfernen oder Kürzen bis zu 71 m; gesamt ca. 300 m
  • Rodung und Waldverjüngung: auf einer Breite von 10 – 15 m, auf einer Länge von ca. 200 m; ca. 12.000 m²
Warum wird diese Baumaßnahme durchgeführt?

Langfristig kann ein ca. 0,7 ha großes Gebiet mit einem naturnahen Flusslebensraum geschaffen werden. Schotter- und Sandbänke, dynamische Uferbereiche, Kolke u.v.m. werden entstehen.

Wer zieht Vorteile aus dieser flussbaulichen Maßnahme?
  • Äsche (Thymallus thymallus)
  • Koppe (Cottus gobio)
  • Flussuferläufer (Actitis hypoleucos)
  • Flussregenpfeifer (Charadrius dubius)
  • Rotflügelige Schnarrschrecke (Psophus stridulus)
  • Gefleckte Schnarrschrecke (Bryodemella tuberculata)
  • 3220 Alpine Flüsse mit krautiger Ufervegetation
  • 3230 Alpine Flüsse mit Ufergehölzen von Myricaria germanica
  • 3240 Alpine Flüsse mit Ufergehölzen von Salix elaeagnos
  • 91E0* Auenwälder mit Alnus glutinosa und Fraxinus excelsior (Alno-Padion, Alnion incanae, Salicion albae)
Wer ist für die Umsetzung verantwortlich?

Bundeswasserbauverwaltung Tirol, Baubezirksamt Reutte

Baukosten

37.000 €

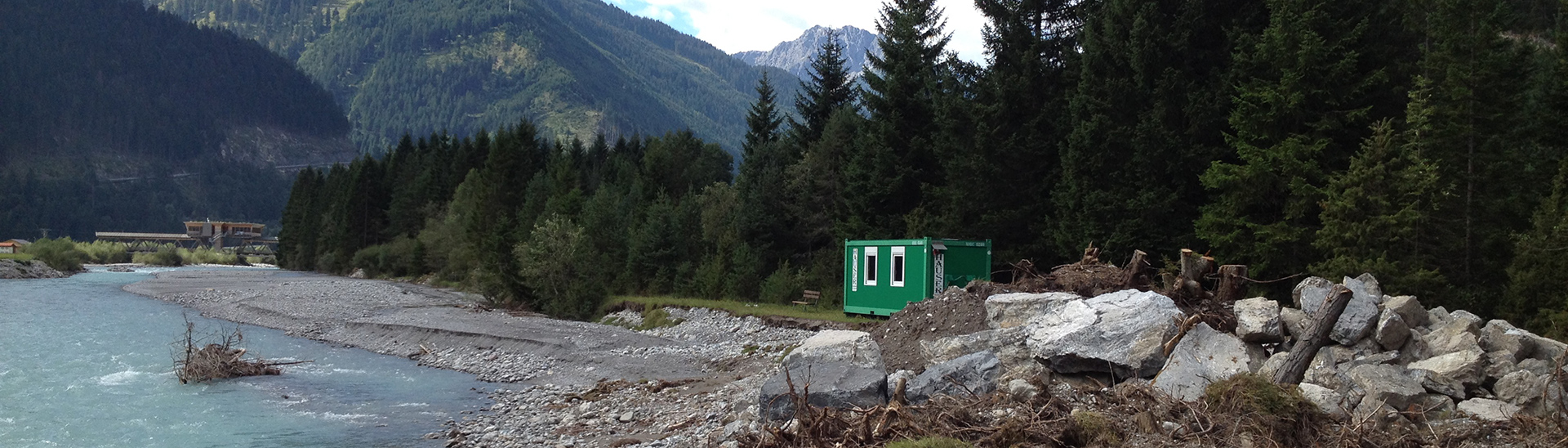

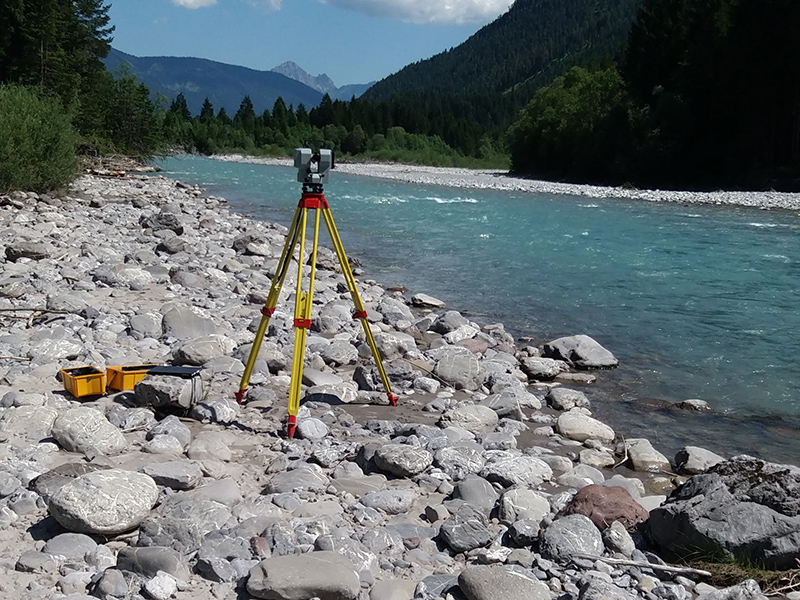

Fortschritt des Projekts

BaubeginnBauendeBaufortschritt
17. Juli 2017 23. Oktober 2017Bau abgeschlossen

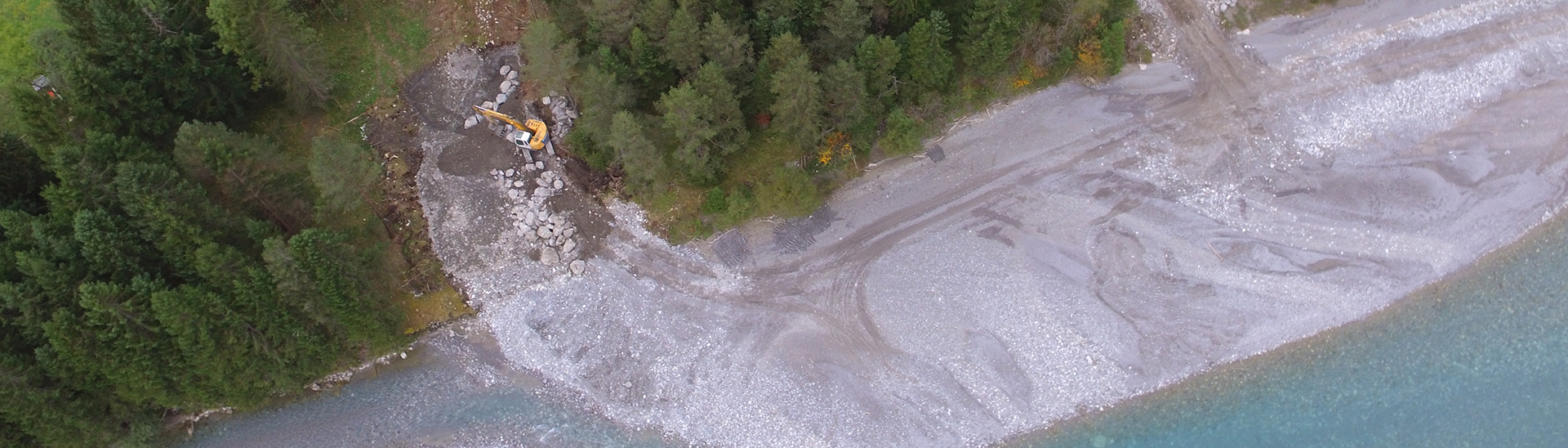

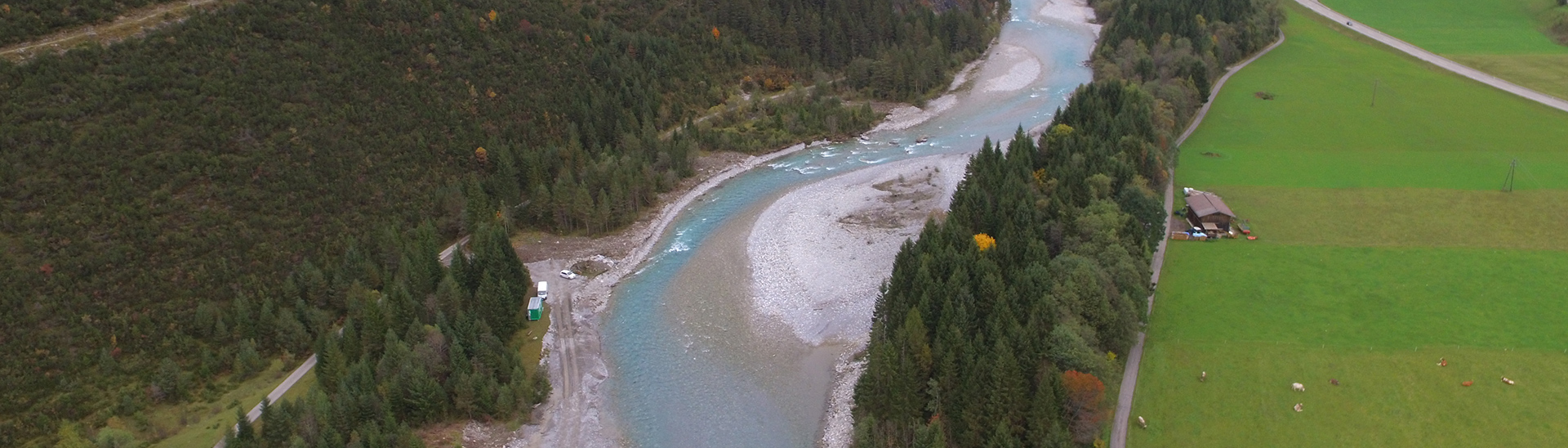

Projektgebiet: Elmen-Nussau

Projektgebiet vor Baubeginn

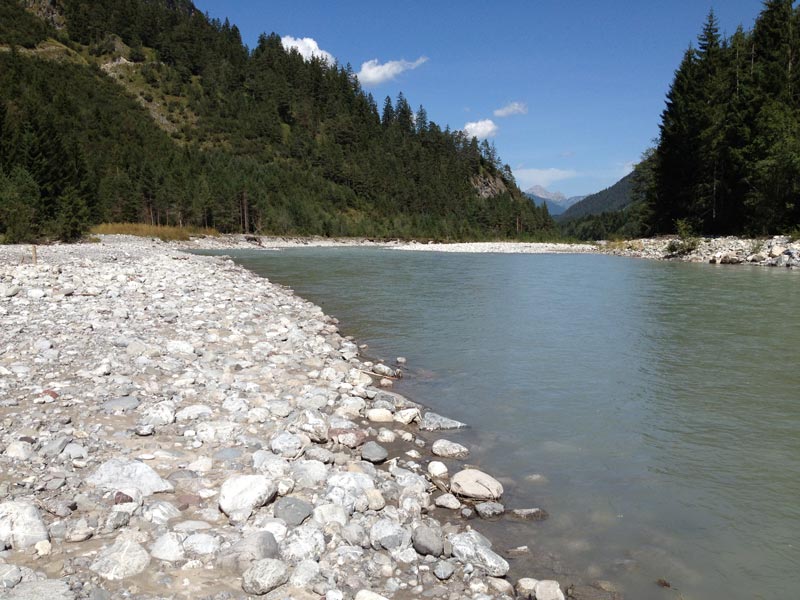

Projektgebiet nach Bauabschluss

(Sommer 2018)
